駐車場コンクリートの費用相場と見積もりの見方|1台・2台・3台の面積目安と工事内訳

駐車場コンクリートの費用相場と見積もりの見方|1台・2台・3台の面積目安と工事内訳

駐車場のコンクリート(土間コンクリート)工事は、見た目や耐久性だけでなく、勾配や排水計画によって日常の使い勝手が大きく変わります。費用には地域差や現場条件、仕様の違いがあるため、相場はあくまで目安として扱い、見積書の内訳を丁寧に確認することが大切です。この記事では戸建て駐車場に限定し、台数別の面積目安、㎡単価と総額の違い、工程ごとの要点、撤去の有無による差、仕上げ・目地・排水の考え方までを整理します。

お近くの職人を探す

駐車場のコンクリートを相談できる職人を探してみませんか?

郵便番号から、お住まいの地域に対応できる職人を探せます。費用や工事内容で迷っている方も、まずは近くの職人を確認してみてください。

駐車場のコンクリートを相談する

目次

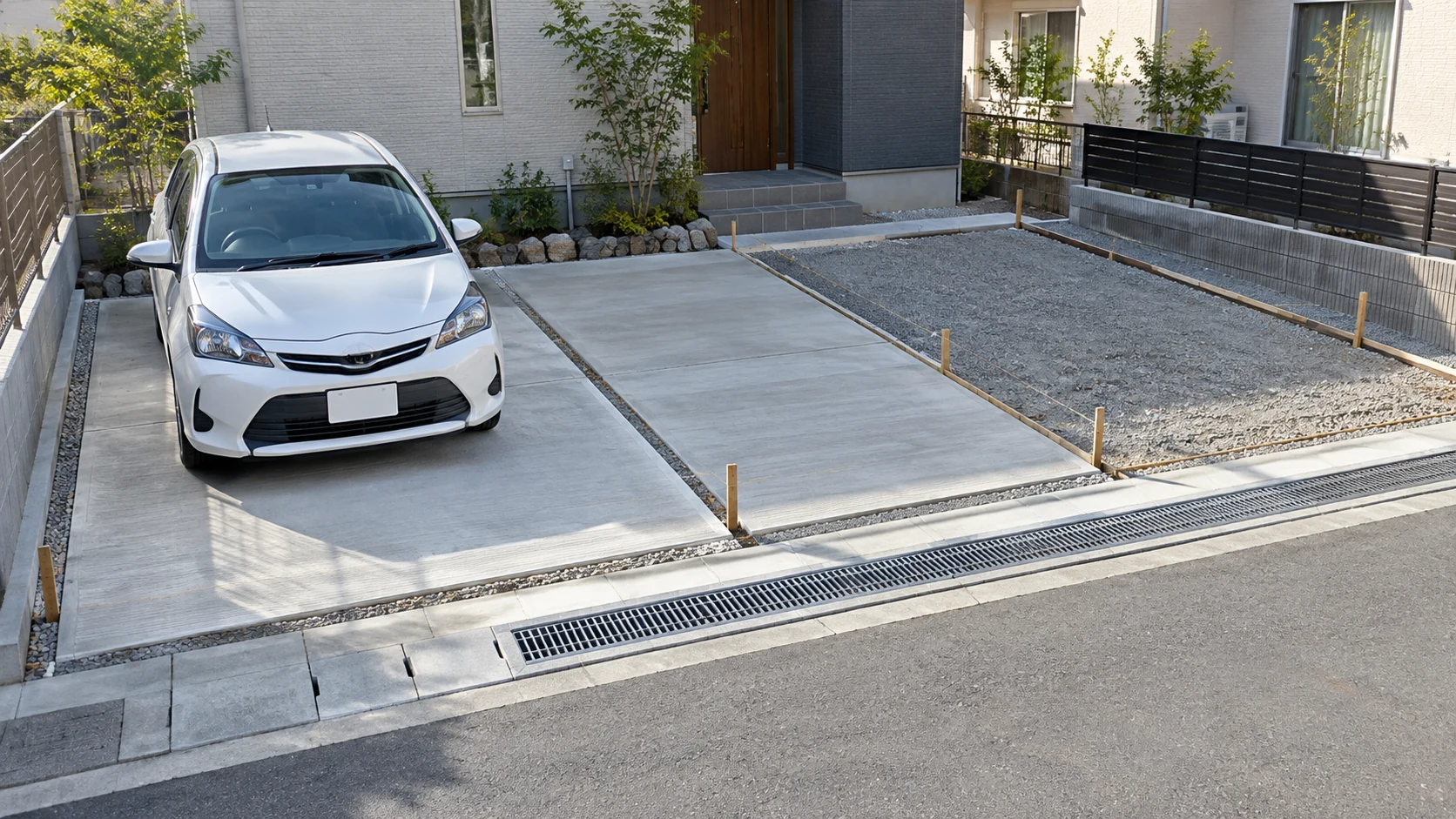

戸建て駐車場(土間コンクリート)の費用相場の目安(1台・2台・3台)

戸建て駐車場(土間コンクリート)の費用相場の目安(1台・2台・3台)
地域の施工実績データには、1台分で約15〜30万円、2台分で約30〜60万円という事例があります(2026年8月更新の茨城地域データの一例です)。また、三重県の施工店が示す標準条件の目安では、1㎡あたり8,000〜13,000円、1台を約15㎡で12〜20万円、2台を約30㎡で24〜39万円とされています。いずれも地域限定・標準条件の目安であり、全国平均や一律単価とは言い切れません。
土間コンクリートを施工する面積は、駐車スペースに余裕を持たせる場合、1台あたり15㎡前後をひとつの目安として見積もる例があります。ただし、必要な面積は車種、ドアの開閉スペース、敷地形状、通路部分をどこまで舗装するかによって変わります。次の考え方を起点に検討すると比較しやすくなります。

  • 1台分(約15㎡):乗用車1台分の駐車スペースとして、周囲にある程度の余裕を持たせた場合の面積目安です。実際の施工面積は車種や敷地形状、舗装範囲によって変わります。
  • 2台分(約30㎡):並列駐車が基本です。敷地形状によっては目地本数・排水計画が増え、同じ㎡数でも総額が上下することがあります。
  • 3台分(約45㎡):面積が大きくなると単価が下がる場合もありますが、目地・排水・残土量の増加で総額が伸びる場合もあります。

相場感をつかむうえで重要なのは、確認している金額が「打設単価だけ」なのか「掘削〜養生まで含む総額」なのかという前提です。材料費や残土運搬費、搬入条件、小規模割増の有無などで、同じ面積でも合計は変わります。費用・工期・仕上がりは現場条件で変わるため、最終判断は実地調査後の見積もりで行いましょう。

㎡単価と総額の違い—見積書で混同しないための要点

結論として、㎡単価だけで見積もりを比較するのは危険です。㎡単価に含まれる範囲は事業者ごとに異なり、掘削・残土処分・砕石敷き・転圧・型枠・配筋・打設・仕上げ・目地・養生のどこまでを含むかで総額は大きく変わります。
見積書では次の点をそろえて確認しましょう。

  • 単価の前提:コンクリートの厚み、路盤の厚み、ワイヤーメッシュなど補強材の有無、仕上げ方法など、施工仕様が明確になっているか。
  • 総額の内訳:掘削、残土処分、砕石・転圧、型枠、配筋、コンクリート、仕上げ(刷毛引き等)、伸縮目地、養生、諸経費の計上方法。
  • 含まれない可能性がある項目:既存舗装撤去、カッター入れ、廃材運搬・処分、排水桝・会所・溝蓋の新設や調整、境界ブロック・縁石・花壇復旧など。
  • 小規模割増・搬入経路:面積が小さい場合の割増や、ミキサー車が入れず一輪車(ネコ)運搬になる条件と加算の有無。

同じ㎡単価でも、総額の差は「含む/含まない」の違いで生まれやすいです。金額は目安で変動するため、前提条件を書面で共有し、条件をそろえて比較しましょう。
駐車場以外の工事も含めて予算を組む場合は、外構・エクステリア工事の費用相場も参考にすると、全体の優先順位を整理しやすくなります。

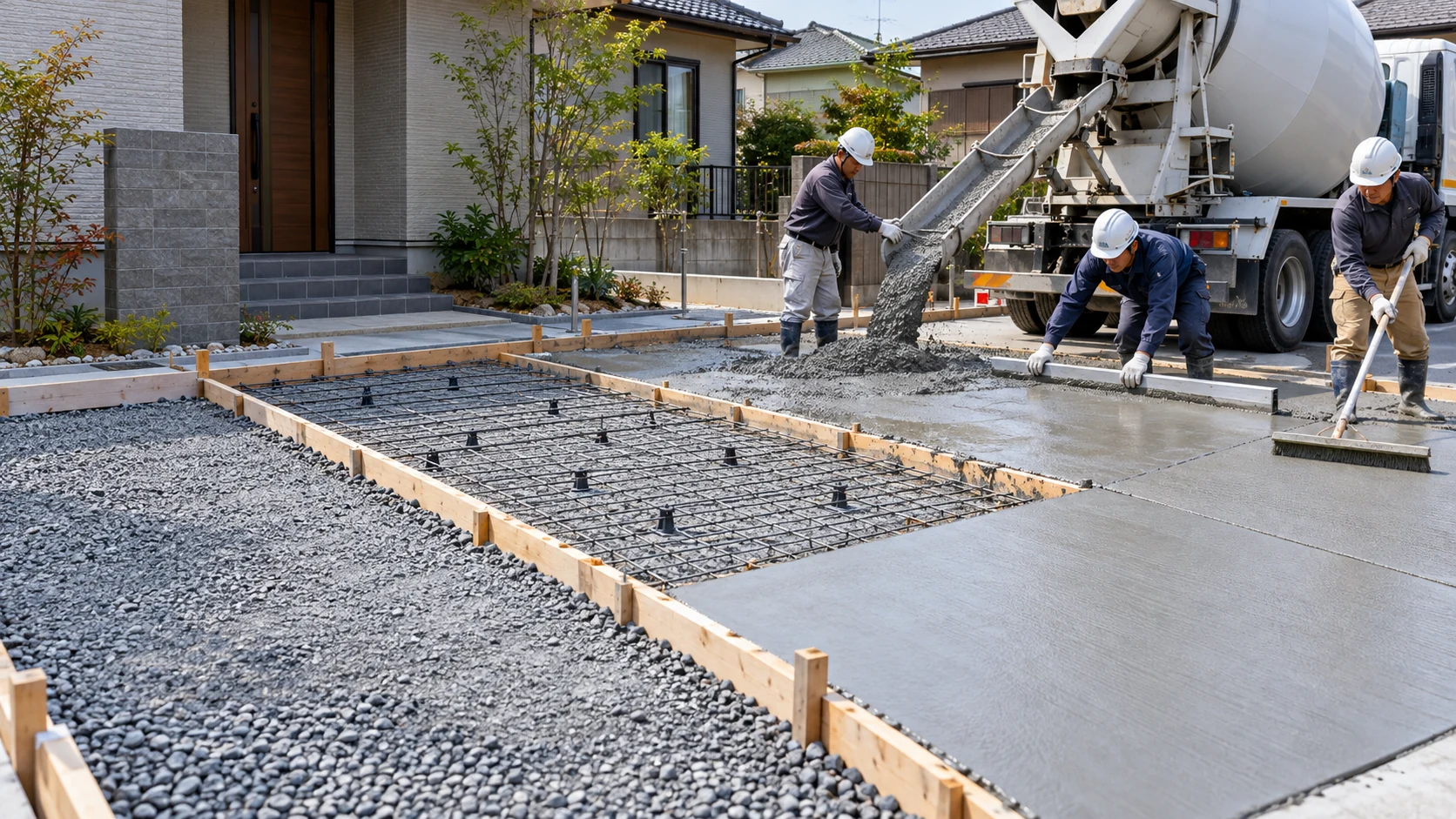

標準的な工事の流れと費用が増減しやすい工程

標準的な工事の流れと費用が増減しやすい工程
一般的な土間コンクリートは、鋤取り・掘削 → 残土処分 → 砕石敷き・転圧 → 型枠・目地等の準備 → 配筋(ワイヤーメッシュ等) → コンクリート打設 → 表面仕上げ → 養生といった工程で進みます。目地の種類や施工方法などによって工程や順序は異なります。

鋤取り・掘削と残土処分

地盤の高さや土質、根の有無で手間が変わります。掘削が深くなると残土量が増え、運搬・処分費が上がりやすいです。ダンプの進入可否や処分場までの距離もコストへ直結します。

砕石敷き・転圧(路盤の作り込み)

路盤の厚みや締固めの状態は、施工後の沈下やひび割れなどを抑えるうえで重要です。狭所で転圧機が使いにくい場合は人力作業が増えて手間増になることがあります。

型枠と取り合い調整

境界や玄関ポーチとの取り合い、曲線デザインの有無で手間が変わります。曲線が多いと型枠の加工・設置コストが増える傾向があります。

配筋(ワイヤーメッシュ)

配筋はひび割れ抑制に役立つ場合がありますが、完全に防げるわけではありません。径・ピッチ・支持スペーサーの有無を見積書で確認しましょう。

コンクリート打設と天候・搬入条件

ミキサー車の進入可否、打設時期の気温や雨、打ち継ぎ回数が品質と手間に影響します。進入できない場合は一輪車運搬で人工(にんく)が増えやすいです。

仕上げ(刷毛引き)と伸縮目地

駐車場では滑りにくさを確保しやすい刷毛引きが選ばれることが多いです。コンクリートは乾燥収縮や温度変化などによってひび割れが生じることがあります。目地を適切に設けることで、ひび割れの発生や影響を抑えることが期待できますが、ひび割れを完全に防げるわけではありません。

勾配・排水と養生

雨水の逃げ道をどこへ取るかで手間が変わります。排水桝・U字溝・グレーチング新設は別途になる場合があります。コンクリート打設後は十分な養生期間が必要です。車両乗入れまでの期間は1週間程度を目安とする施工例がありますが、必要な期間は気温・配合・施工条件などによって異なります。

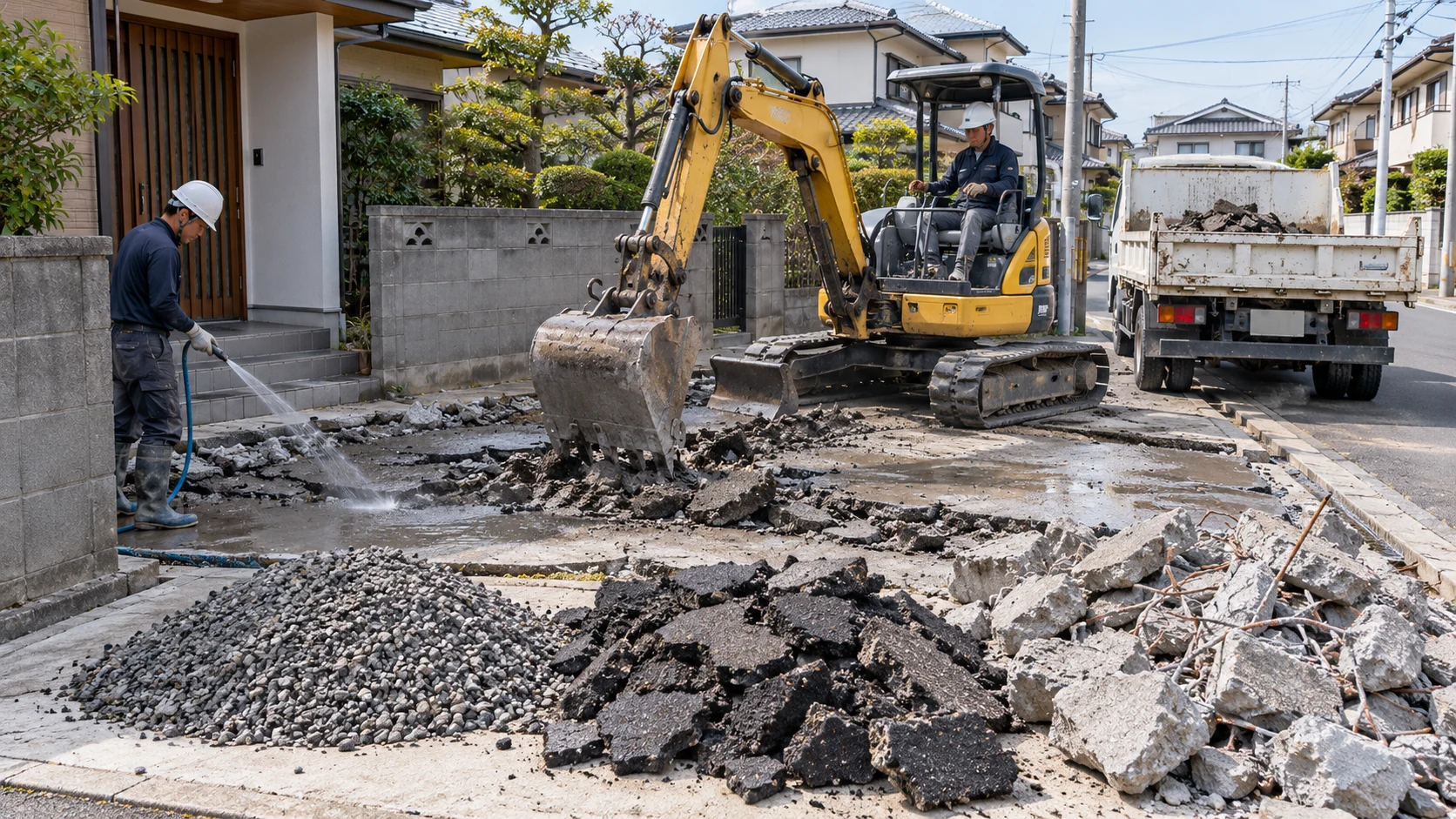

既存砂利・アスファルト・コンクリート撤去がある場合の追加費用の考え方

既存砂利・アスファルト・コンクリート撤去がある場合の追加費用の考え方
既存舗装を撤去してから打ち直す場合は、撤去・処分・復旧の手間が加わります。撤去材の違いによる傾向を押さえておくと比較がしやすくなります。

砂利敷きの撤去

表層の掻き出しと整地が中心です。厚みが大きい、雑草や根が多いなどの条件では手間が増えて費用が上振れしやすいです。

アスファルトの撤去

基本はカッター入れ→はつり→積込→処分の流れです。厚み・面積・重機の入りやすさで費用が変わります。

コンクリートの撤去

はつり割り時の騒音対策や、鉄筋の有無・厚みの確認が必要です。鉄筋量が多いと処分費や手間が増えやすいです。
撤去の有無は総額に直結します。既存状況の写真・厚み・下地情報を可能な範囲で共有し、見積時に「含む/含まない」を明確にしましょう。

台数別の面積目安とレイアウトの考え方

レイアウトは使い勝手に直結します。一般的な起点として、1台=約15㎡、2台=約30㎡、3台=約45㎡をベースに、出入りのしやすさや既存外構との取り合いを加味して検討しましょう。

幅・奥行きの捉え方

乗用車1台分の駐車スペースは、幅2.5m前後×奥行5.0m前後をひとつの目安として計画する例があります。ただし、車体サイズやドアの開閉、乗り降り、前面道路からの進入条件などを考慮して余裕を持たせることが重要です。

進入経路と切り返し

前面道路との高低差、間口の有効幅、電柱や樹木の位置によって切り返しの回数が変わります。間口が狭い場合は進入角度を前提に配置を検討すると使い勝手が向上します。

スリット・目地と見た目

伸縮目地やスリット(化粧砂利・芝目地など)の入れ方で目地本数や型枠の手間が変わります。デザインと維持管理のバランスを踏まえ、費用と見た目の両面で比較しましょう。

カーポート設置の費用相場と見積もりの見方

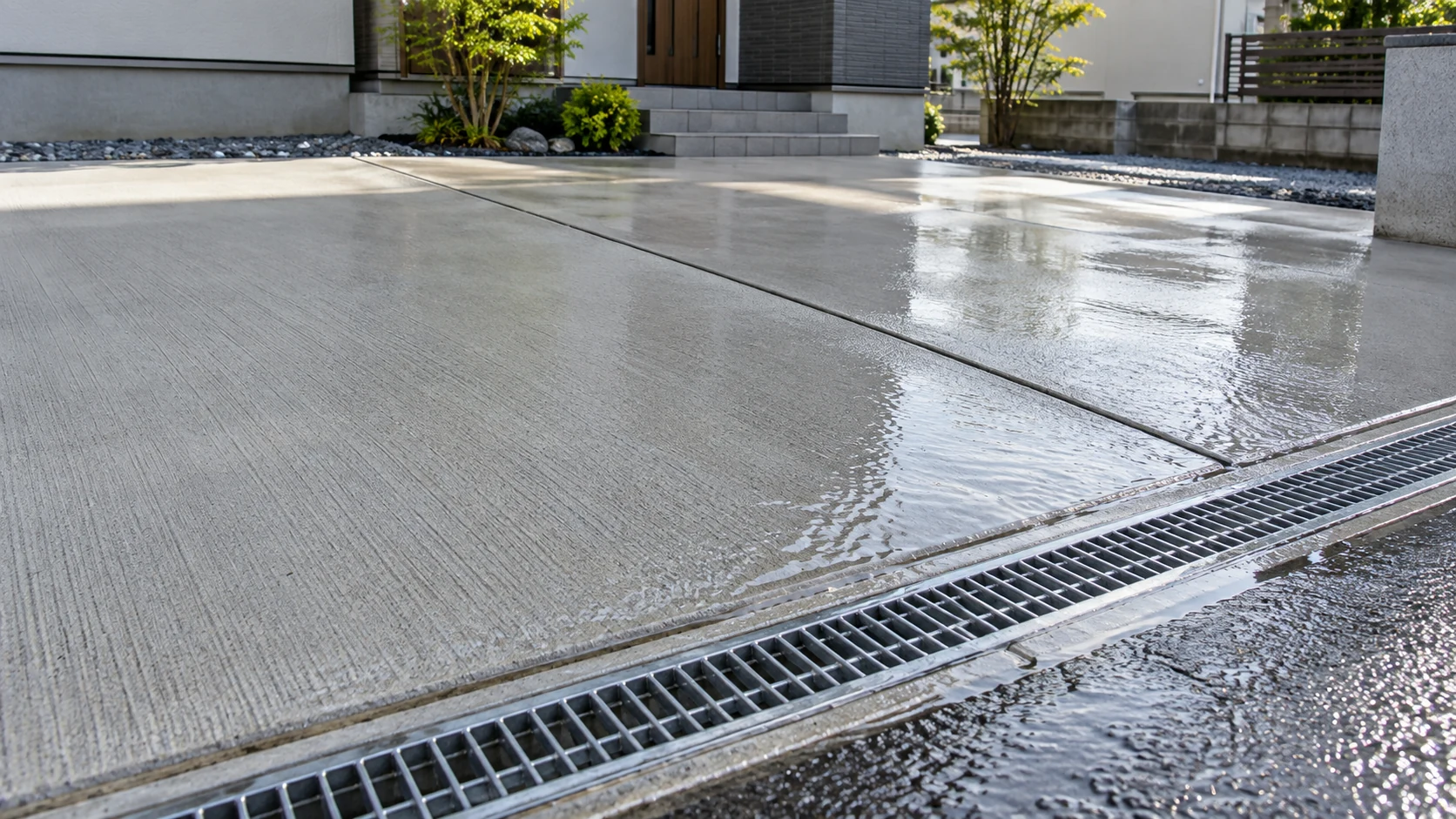

仕上げ(刷毛引き)、伸縮目地、勾配・排水で費用がぶれやすい理由

仕上げ(刷毛引き)、伸縮目地、勾配・排水で費用がぶれやすい理由
仕上げ・目地・排水は見た目と機能を左右する重要ポイントです。比較時は仕様をそろえて判断しましょう。

刷毛引き仕上げ

滑りにくさの確保に役立つため、駐車場でよく採用されます。刷毛目の方向や粗さで見え方が変わり、周辺外構との調和も検討材料になります。

伸縮目地

目地ピッチ、材料(ゴム目地・化粧目地・樹脂目地)や本数で費用が変わります。割れの抑制は期待できますが保証ではありません。本数・材料は見積時に明記してもらいましょう。

勾配・排水

土間コンクリートには水たまりができないよう適切な勾配を設け、敷地や既存排水設備の条件に応じて排水先を計画します。必要に応じて、排水桝・U字溝・グレーチングなどの排水設備を設けることがあります。排水方法は敷地条件や地域のルールなどを確認したうえで施工会社と決めましょう。必要性や接続先を確認し、別途費用の有無を把握しましょう。

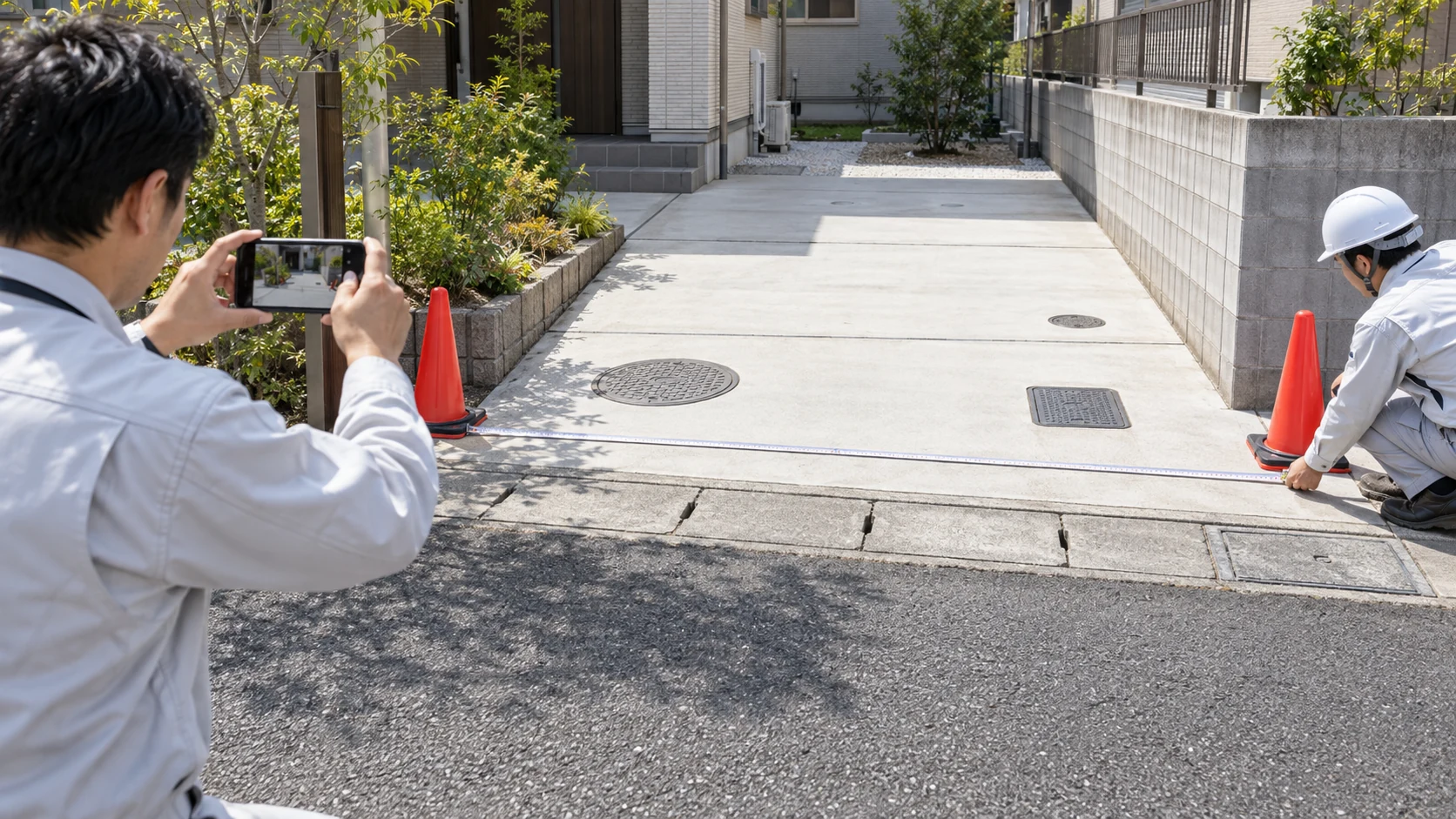

見積もり依頼時のチェックリスト—比較の軸をそろえる

見積もり依頼時のチェックリスト—比較の軸をそろえる
同条件で比較できるよう、依頼時は次の情報をまとめて伝えるとスムーズです。費用や工期は目安で変動するため、内容をそろえて複数見積をとることが比較の近道です。

  • 現況写真:全景・接道部・勾配が分かるカット。既存舗装の種類と厚み(分かれば)を添えます。
  • 寸法情報:間口・奥行・有効幅、障害物や設備位置(雨水桝・散水栓など)。
  • 撤去の有無:砂利・アスファルト・コンクリートの撤去要否、処分の「含む/含まない」。
  • 仕様の希望:厚みの目安、ワイヤーメッシュの有無、仕上げ(刷毛引き等)、目地材料・本数。
  • 勾配・排水:雨水の流し方(道路側か庭側か)、排水設備の新設・接続の要否。
  • 搬入条件:ミキサー車の進入可否、一輪車運搬の距離、資材置き場の確保。
  • スケジュール:工期の目安、養生期間の取り方、天候順延時の取り扱い。

依頼内容が具体的なほど、見積のブレが小さくなり比較しやすくなります。疑問点は事前に質問し、書面で条件を確認しておきましょう。

相場に振り回されないための総括—費用比較のコツと進め方

本記事で挙げた相場は、地域限定・標準条件の事例にもとづく目安です。同じ面積でも「掘削〜養生まで含む総額」と「打設単価だけ」では金額の意味が異なるため、見積書の前提をそろえて比較することが重要です。実際の判断は必ず現地確認後の見積が前提になります。
検討を進める際は、台数=面積の目安(1台≈15㎡)を出発点に、レイアウト・目地・仕上げ・勾配排水・撤去の有無・搬入条件を整理し、同条件で2〜3社から見積取得を行うと判断しやすくなります。工期や養生は季節・天候で変わることがあるため、スケジュールには余裕を持って計画しましょう。

お近くの職人を探す

駐車場のコンクリートを相談できる職人を探してみませんか?

郵便番号から、お住まいの地域に対応できる職人を探せます。費用や工事内容で迷っている方も、まずは近くの職人を確認してみてください。

駐車場のコンクリートを相談する
